一、耐酸砖贴铺部分应按下列程序进行:
贴铺耐酸瓷砖注意事项:
进行衬砌瓷砖时,砖板必须错缝排列,同层砖缝应错开砖板宽度的1/3~1/2;采取揉挤法衬砖,灰缝应饱满密实,灰缝表面随时压光;立面砖连续衬砌高度,应与胶泥胶凝时间相适应,防止砌体受压变形;平面衬砖,应防止滑动;衬砖结合层厚度为6-8㎜,缝宽为3-4㎜。
二、耐酸砖贴铺基体检查与验收:
1、砖板贴铺为混凝土基础,这些基体于施工前必须按照有关规定或标准进行检查验收,合格后方可进行施工。
2、混凝土的表面必须坚固、密实、平整,不应有起砂、裂缝、蜂窝、麻面等缺陷。
3、表面的平整度以2米直尺检查,允许空隙不应大于5㎜,坡度应符合设计规定。
4、混凝土必须固化完全,表面20㎜内的含水量应小于6%。
5、施工表面必须清洁,不得留有浮灰、水泥渣、钢筋等残留物。
6、凡穿过耐酸砖贴铺层的管道、套管、预留孔、预埋件等均应于砖板贴铺前完成。
三、耐酸砖铺砌时的表面处理:

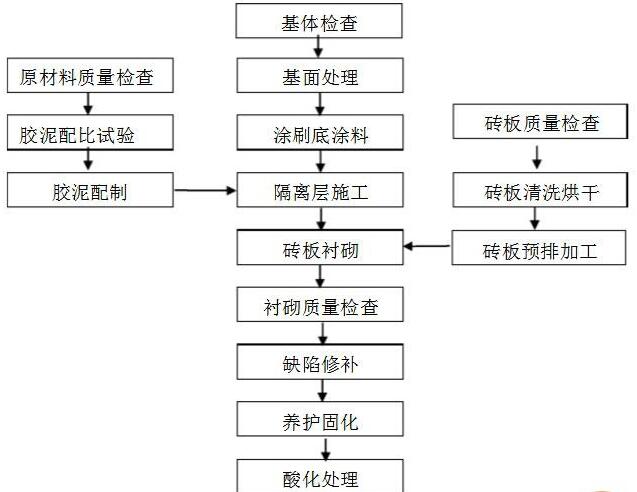

为了增加胶泥与基体的粘结强度,基体的施工表面于施工前必须进行表面处理,以清除酸化处理交付使用养护固化基体检查基面处理涂刷底涂料隔离层施工砖板衬砌衬砌质量检查缺陷修补原材料质量检查砖板清洗烘干胶泥配制胶泥配比试验砖板预排加工砖板质量检查油污、灰尘等,并用吸尘器、干燥洁净的压缩空气或刷子清除粉尘。
1、混凝土基体表面处理:
施工前应将表面的浮灰、水泥渣及疏松部位清理干净,基层表面处理宜采用砂轮或钢丝刷等打磨表面,然后用干的软毛刷、压缩空气或吸尘器清理干净。混凝土表面的含水率如大于6%,则应在40—60℃下烘干三昼夜,直到含水率小于6%为止。对于混凝土表面大于0.50㎜裂缝,直径超过2㎜的蜂窝应进行修补。
2、隔离层表面处理:隔离层的表面处理,应按照各种隔离层施工时表面的要求选用表面处理的方法与等级。
上一篇:AZS电熔锆刚玉砖的生产线简介 下一篇:铁水包用叶蜡石砖工艺优化及改进
TAG标签:
耐火砖
河南耐火砖
高铝砖
刚玉砖
耐火砖价格
河南耐火材料厂
