一、施工机械工器具
1.施工机械设备配备
施工前应做好如下准备:
锅炉内衬耐磨耐火材料的施工砌筑所需设备
二、施工应具备的条件
2.1材料准备
材料应按备料计划提前进入施工现场,材料到货时应有合格证和检测报告。
2.2施工用水
耐磨耐火浇注料、保温浇注料的施工用水采用自来水。耐磨耐火浇注料的施工用水应进行检测,其氯离子的含量不大于50PPM。如果超过此标准,应采用脱盐水。
最全面的锅炉内衬耐磨耐火材料的施工砌筑方案
2.3施工作业面应具备的条件
2.3.1锅炉受热面
2.3.1.1在锅炉水压前将受热面现场组合焊口及木头包装处的销钉补齐,并焊接牢固;
2.3.1.2锅炉水压试验合格;
2.3.1.3水压试验合格后进行下水冷壁四周、布风板、水冷屏、二级过热器、炉膛出口、水冷风室炉墙施工。
2.3.2下部水冷壁、包墙过热器、省煤器密封盒 下部水冷壁、包墙过热器、省煤器密封盒上部盖板应预先开孔,待浇注料施工完毕点焊就位,炉墙热养护完毕后满焊。
2.3.3回料阀:应预先从回料阀的“∩”型装置上部开400*100mm间断的长方形孔,从开孔处浇注回料阀内衬顶部的浇注料,炉墙热养护完毕后恢复开孔钢板,并满焊。
2.3.4旋风分离器
2.3.4.1按每部脚手架的高度开600*600mm孔,作为施工人员以及材料的进出口,砌筑完毕后满焊。
2.3.4.2分离器入口烟道顶棚、出口烟道顶棚钢板应预先开孔,以便顶棚浇注料施工。待炉墙热养护完毕后恢复开孔钢板,并满焊。
2.3.5渣室 渣室的顶棚在地面施工,待渣室四周炉墙施工完毕后,将渣室顶棚安装就位并满焊钢板。
2.3.6置在炉墙内的温度测点、压力测点应在炉墙施工前安装完毕。
2.3.7施工部位的温度要求:炉墙施工时周围环境温度应在5~38℃之间,在此之外应采取相应的措施。
2.3.8炉墙砌筑对上道工序的要求:上道工序的施工质量应满足炉墙砌筑要求,砌筑前要对分离器、出口烟道的外型尺寸进行检测,垂直偏差每米不大于3mm,全长不大于15 mm;水平度偏差每米不大于2 mm,全长不大于10 mm。分离器直径偏差不大于±20 mm,并进行工序交接。
三、施工过程的具体描述
3.1施工工艺流程图
3.1.2耐磨耐火材料施工工艺流程图
3.2.1抓钉、止推板、环板安装 埋入耐磨耐火浇注料部分的抓钉先涂刷1mm厚的沥青漆,抓钉、止推板、环板的焊接要牢固,焊肉高度为6~8mm。焊肉过渡应均匀平滑,抓钉、肋板双面满焊,焊接后不应出现咬边、弧坑、加渣、气孔、断焊等现象发生。
3.2.2浇注料施工
3.2.2.1作业面清理
作业面杂物、灰尘及焊接药皮清理干净。
3.2.2.2模板安装
按图纸尺寸加工模板,浇注面积大的部位模板配好后应预安装,符合要求再按500 mm高度支模板,支一段浇注一段,直至达到设计高度。拼装的模板应平整、严密,有足够的强度和刚度,支撑牢固稳定。对较大的缝隙用胶带补严,以防浇注时出现“跑浆”现象,模板使用前涂脱模剂或衬塑料布。
3.2.2.3耐火保温浇注料(保温浇注料)施工
浇注部位应保持清洁、干燥以保证良好的粘结。应随搅拌随浇灌,放置时间不超过1小时。耐火保温浇注料(保温浇注料)应捣制均匀,表面平整,无裂纹。
3.2.2.4耐磨耐火浇注料施工
搅拌:将一次要搅拌的耐火浇注料倒入搅拌机内,搅拌1分钟后,按重量比加入2%的钢纤维搅拌1~2分钟,再按重量比加入5.5~6.5%的水,搅拌3~5分钟出料(加水量视气温情况而定)。
浇注:将搅拌好的浇注料倒入模板内,用振动器振动,振动间距为300mm,振至密实不再产生气泡为止。浇注料出现出凝后禁止使用。搅拌好的料禁止回搅拌机内二次搅拌。
养生:浇注料施工24小时后拆模,自然养生。
3.2.3砌筑砖墙施工
3.2.3.1作业面清理
在施工前将作业面的临时结构和杂物清理干净。
3.2.3.2放线、基准面找平
找出基准面,用耐磨耐火浇注料找平,挂水平线和垂直线。
3.2.3.3排砖
根据图纸设计第一排砖的数量以及灰口的大小进行排砖。
3.2.3.4砌砖
根据砖墙的结构形式,先砌保温砖,再砌耐火保温砖,最后砌筑耐磨耐火砖。单层砖墙内应错缝,双层砖墙间不能通缝。灰缝严格按照设计标准控制。
3.3施工过程中对保温浇注料、耐火浇注料的防护
对于未安装的保温浇注料、耐火浇注料应有相应的材料堆放场地,下部垫道木并铺塑料布防潮,上部盖棚布防雨。并有明显的警示标志防烟火。
3.4施工项目环境因素识别与评价并制定控制措施
3.4.1施工人员使用的电动工具,脚手架装卸、搭设与拆除,木工房配置模板是本项目产生噪声的根源。为减少其对人身的损害,施工场所应设在厂房内(距班组休息室较远),脚手架装卸、搭设与拆除,应采用用绳子捆好顺放的方法,以减少噪声。
3.4.2浇注料搅拌时有粉尘排放,施工人员应配戴好防护用品。
3.4.3耐火、保温浇注料堆放处应用棚布苫盖,防止雨水。并尽量减少粉尘的排放。
3.4.4施工场所必须保持整洁,浇注料废料必须及时清除到垃圾场,做到“工完、料净、场地清”。
3.4.5氧、乙炔瓶的摆放距离应符合规程要求,并检查其有无泄露,若有问题及时处理。
3.5施工质量检验和验收监督
3.5.1施工质量标准,作业结果的检验和达标要求
3.5.1.1模板的公差应符合浇注炉墙的公差±13 mm;
3.5.1.2浇注料搅拌应均匀,不准有干灰现象;
3.5.1.3耐磨耐火浇注料加水量应严格控制在规定的范围内;
3.5.1.4砖墙的上下层和相邻的砖不得出现台阶现象;
3.5.1.5耐火浇注料表面无裂纹、应平整、光滑、不应有蜂窝、麻面、孔洞等缺陷;
3.5.1.6砌砖过程中,应保证所有砖缝错列布置;
3.5.1.7使用切砖机切砖,不允许凿削或用榔头敲;
3.5.1.8砖墙的灰缝应严格控制在设计标准内;
3.5.1.9双拉钩砖在拉钩砖连接处涂灰浆,拉钩巢内填满灰浆。所有砖缝灰浆应饱满;
3.5.1.10砖的角部发生破碎或产生裂缝的不得使用;
3.5.1.11砖墙的膨胀缝后要放置耐磨耐火砖;
3.5.1.12砌筑砖墙每半个工作日结束时,砖墙应清理干净;
3.5.1.13紧贴止推板、环板处按设计规定放置陶瓷纤维纸,做膨胀缝用;
3.5.2关键工序的控制
3.5.2.1抓钉、止推板、环板焊接完毕,通知监理进行联合检查;
3.5.2.2作业面清理干净,模板安装前后,通知监理进行联合检查;
3.5.2.3耐磨耐火浇注料的加水量应根据环境温度适当调整,指定专人负责,并做好记录;
3.5.2.4每浇注一个部位以前通知监理公司,业主,供货单位对整个施工过程进行跟踪检查。
四、安全保证措施
4.1进入施工现场人员必须接受安全交底,同时戴好安全帽,高空作业系好安全带;
4.2搭拆脚手架过程中,作业区外设置围栏,并有专人监护,非作业人员不得入内。非专业人员不得自行搭、拆脚手架,搭接完成后必须经专业部门及专业人员检查合格、挂牌,方可使用;
4.3脚手架搭好后要在各层设置围栏,防止坠落,不允许出现探头跳;
4.4焊接过程中电流不能过大,防止设备壁板被击穿,同时防止烫伤;
4.5做好防火措施,使用电焊要检查下方有无易燃、易爆物品;
4.6进行焊接、切割操作,操作人员应穿戴专用的工作服、绝缘鞋、皮手套等符合防护要求的劳动防护用品,衣着不准敞领,卷袖;
4.7使用手持电动工具应检查其绝缘性,电源由电工设置漏电保护器;
4.8高处作业及孔洞下方应合理地设置好安全网;
4.9遇有六级及六级以上大风或恶劣气候时,应停止漏天高处作业;
4.10施工场所必须保持整洁,耐火浇注料废料、耐火浇注料包装袋、保温砖纸壳箱必须及时清除至垃圾场,做到“工完、料尽、场地清”。
4.11严格执行施工程序,注意落实施工环节中的技术及安全措施。
1.施工机械设备配备
施工前应做好如下准备:
锅炉内衬耐磨耐火材料的施工砌筑所需设备
二、施工应具备的条件
2.1材料准备
材料应按备料计划提前进入施工现场,材料到货时应有合格证和检测报告。
2.2施工用水
耐磨耐火浇注料、保温浇注料的施工用水采用自来水。耐磨耐火浇注料的施工用水应进行检测,其氯离子的含量不大于50PPM。如果超过此标准,应采用脱盐水。
最全面的锅炉内衬耐磨耐火材料的施工砌筑方案
2.3施工作业面应具备的条件
2.3.1锅炉受热面
2.3.1.1在锅炉水压前将受热面现场组合焊口及木头包装处的销钉补齐,并焊接牢固;
2.3.1.2锅炉水压试验合格;
2.3.1.3水压试验合格后进行下水冷壁四周、布风板、水冷屏、二级过热器、炉膛出口、水冷风室炉墙施工。
2.3.2下部水冷壁、包墙过热器、省煤器密封盒 下部水冷壁、包墙过热器、省煤器密封盒上部盖板应预先开孔,待浇注料施工完毕点焊就位,炉墙热养护完毕后满焊。
2.3.3回料阀:应预先从回料阀的“∩”型装置上部开400*100mm间断的长方形孔,从开孔处浇注回料阀内衬顶部的浇注料,炉墙热养护完毕后恢复开孔钢板,并满焊。
2.3.4旋风分离器
2.3.4.1按每部脚手架的高度开600*600mm孔,作为施工人员以及材料的进出口,砌筑完毕后满焊。
2.3.4.2分离器入口烟道顶棚、出口烟道顶棚钢板应预先开孔,以便顶棚浇注料施工。待炉墙热养护完毕后恢复开孔钢板,并满焊。
2.3.5渣室 渣室的顶棚在地面施工,待渣室四周炉墙施工完毕后,将渣室顶棚安装就位并满焊钢板。
2.3.6置在炉墙内的温度测点、压力测点应在炉墙施工前安装完毕。
2.3.7施工部位的温度要求:炉墙施工时周围环境温度应在5~38℃之间,在此之外应采取相应的措施。
2.3.8炉墙砌筑对上道工序的要求:上道工序的施工质量应满足炉墙砌筑要求,砌筑前要对分离器、出口烟道的外型尺寸进行检测,垂直偏差每米不大于3mm,全长不大于15 mm;水平度偏差每米不大于2 mm,全长不大于10 mm。分离器直径偏差不大于±20 mm,并进行工序交接。
三、施工过程的具体描述
3.1施工工艺流程图

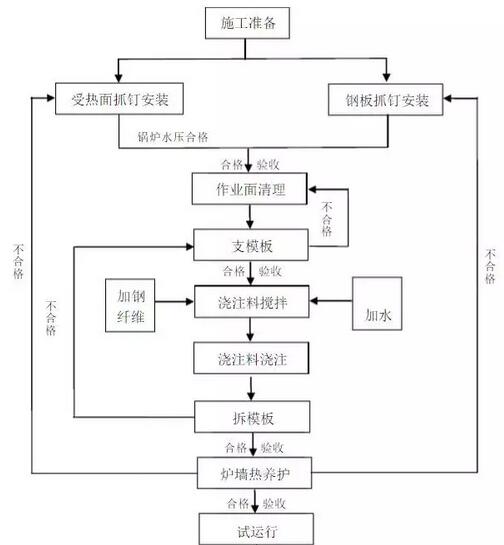

3.1.2耐磨耐火材料施工工艺流程图
耐磨耐火材料施工工艺流程图
3.2施工过程的具体描述3.2.1抓钉、止推板、环板安装 埋入耐磨耐火浇注料部分的抓钉先涂刷1mm厚的沥青漆,抓钉、止推板、环板的焊接要牢固,焊肉高度为6~8mm。焊肉过渡应均匀平滑,抓钉、肋板双面满焊,焊接后不应出现咬边、弧坑、加渣、气孔、断焊等现象发生。
3.2.2浇注料施工
3.2.2.1作业面清理
作业面杂物、灰尘及焊接药皮清理干净。
3.2.2.2模板安装
按图纸尺寸加工模板,浇注面积大的部位模板配好后应预安装,符合要求再按500 mm高度支模板,支一段浇注一段,直至达到设计高度。拼装的模板应平整、严密,有足够的强度和刚度,支撑牢固稳定。对较大的缝隙用胶带补严,以防浇注时出现“跑浆”现象,模板使用前涂脱模剂或衬塑料布。
3.2.2.3耐火保温浇注料(保温浇注料)施工
浇注部位应保持清洁、干燥以保证良好的粘结。应随搅拌随浇灌,放置时间不超过1小时。耐火保温浇注料(保温浇注料)应捣制均匀,表面平整,无裂纹。
3.2.2.4耐磨耐火浇注料施工
搅拌:将一次要搅拌的耐火浇注料倒入搅拌机内,搅拌1分钟后,按重量比加入2%的钢纤维搅拌1~2分钟,再按重量比加入5.5~6.5%的水,搅拌3~5分钟出料(加水量视气温情况而定)。
浇注:将搅拌好的浇注料倒入模板内,用振动器振动,振动间距为300mm,振至密实不再产生气泡为止。浇注料出现出凝后禁止使用。搅拌好的料禁止回搅拌机内二次搅拌。
养生:浇注料施工24小时后拆模,自然养生。
3.2.3砌筑砖墙施工
3.2.3.1作业面清理
在施工前将作业面的临时结构和杂物清理干净。
3.2.3.2放线、基准面找平
找出基准面,用耐磨耐火浇注料找平,挂水平线和垂直线。
3.2.3.3排砖
根据图纸设计第一排砖的数量以及灰口的大小进行排砖。
3.2.3.4砌砖
根据砖墙的结构形式,先砌保温砖,再砌耐火保温砖,最后砌筑耐磨耐火砖。单层砖墙内应错缝,双层砖墙间不能通缝。灰缝严格按照设计标准控制。
3.3施工过程中对保温浇注料、耐火浇注料的防护
对于未安装的保温浇注料、耐火浇注料应有相应的材料堆放场地,下部垫道木并铺塑料布防潮,上部盖棚布防雨。并有明显的警示标志防烟火。
3.4施工项目环境因素识别与评价并制定控制措施
3.4.1施工人员使用的电动工具,脚手架装卸、搭设与拆除,木工房配置模板是本项目产生噪声的根源。为减少其对人身的损害,施工场所应设在厂房内(距班组休息室较远),脚手架装卸、搭设与拆除,应采用用绳子捆好顺放的方法,以减少噪声。
3.4.2浇注料搅拌时有粉尘排放,施工人员应配戴好防护用品。
3.4.3耐火、保温浇注料堆放处应用棚布苫盖,防止雨水。并尽量减少粉尘的排放。
3.4.4施工场所必须保持整洁,浇注料废料必须及时清除到垃圾场,做到“工完、料净、场地清”。
3.4.5氧、乙炔瓶的摆放距离应符合规程要求,并检查其有无泄露,若有问题及时处理。
3.5施工质量检验和验收监督
3.5.1施工质量标准,作业结果的检验和达标要求
3.5.1.1模板的公差应符合浇注炉墙的公差±13 mm;
3.5.1.2浇注料搅拌应均匀,不准有干灰现象;
3.5.1.3耐磨耐火浇注料加水量应严格控制在规定的范围内;
3.5.1.4砖墙的上下层和相邻的砖不得出现台阶现象;
3.5.1.5耐火浇注料表面无裂纹、应平整、光滑、不应有蜂窝、麻面、孔洞等缺陷;
3.5.1.6砌砖过程中,应保证所有砖缝错列布置;
3.5.1.7使用切砖机切砖,不允许凿削或用榔头敲;
3.5.1.8砖墙的灰缝应严格控制在设计标准内;
3.5.1.9双拉钩砖在拉钩砖连接处涂灰浆,拉钩巢内填满灰浆。所有砖缝灰浆应饱满;
3.5.1.10砖的角部发生破碎或产生裂缝的不得使用;
3.5.1.11砖墙的膨胀缝后要放置耐磨耐火砖;
3.5.1.12砌筑砖墙每半个工作日结束时,砖墙应清理干净;
3.5.1.13紧贴止推板、环板处按设计规定放置陶瓷纤维纸,做膨胀缝用;
3.5.2关键工序的控制
3.5.2.1抓钉、止推板、环板焊接完毕,通知监理进行联合检查;
3.5.2.2作业面清理干净,模板安装前后,通知监理进行联合检查;
3.5.2.3耐磨耐火浇注料的加水量应根据环境温度适当调整,指定专人负责,并做好记录;
3.5.2.4每浇注一个部位以前通知监理公司,业主,供货单位对整个施工过程进行跟踪检查。
四、安全保证措施
4.1进入施工现场人员必须接受安全交底,同时戴好安全帽,高空作业系好安全带;
4.2搭拆脚手架过程中,作业区外设置围栏,并有专人监护,非作业人员不得入内。非专业人员不得自行搭、拆脚手架,搭接完成后必须经专业部门及专业人员检查合格、挂牌,方可使用;
4.3脚手架搭好后要在各层设置围栏,防止坠落,不允许出现探头跳;
4.4焊接过程中电流不能过大,防止设备壁板被击穿,同时防止烫伤;
4.5做好防火措施,使用电焊要检查下方有无易燃、易爆物品;
4.6进行焊接、切割操作,操作人员应穿戴专用的工作服、绝缘鞋、皮手套等符合防护要求的劳动防护用品,衣着不准敞领,卷袖;
4.7使用手持电动工具应检查其绝缘性,电源由电工设置漏电保护器;
4.8高处作业及孔洞下方应合理地设置好安全网;
4.9遇有六级及六级以上大风或恶劣气候时,应停止漏天高处作业;
4.10施工场所必须保持整洁,耐火浇注料废料、耐火浇注料包装袋、保温砖纸壳箱必须及时清除至垃圾场,做到“工完、料尽、场地清”。
4.11严格执行施工程序,注意落实施工环节中的技术及安全措施。
上一篇:耐酸耐火浇注料的使用性能、用途 下一篇:陶瓷窑炉施工常遇到的4个问题
